前言:因今年業務工作原因接觸到了南方CASS這個軟件,現借此機會將自己使用該軟件的心得進行分享同時也鞏固自己對該軟件的了解認知。
一、用該軟件進行土方算量的工作原理與大體思路
我通過學習該軟件操作方法發現南方CASS進行土方算量的基本原理是通過全站儀將原始地貌的地理形狀變成可以使CASS識別的DAT文件,然后通過將原始地貌的DAT文件與開挖后的DAT文件都導入到軟件中計算兩者的高度差異從而得出土方量。(將DAT文件導入軟件后也能通過3D視角觀察該地貌樣貌)
二、DAT文件是什么?如何得到DAT文件?

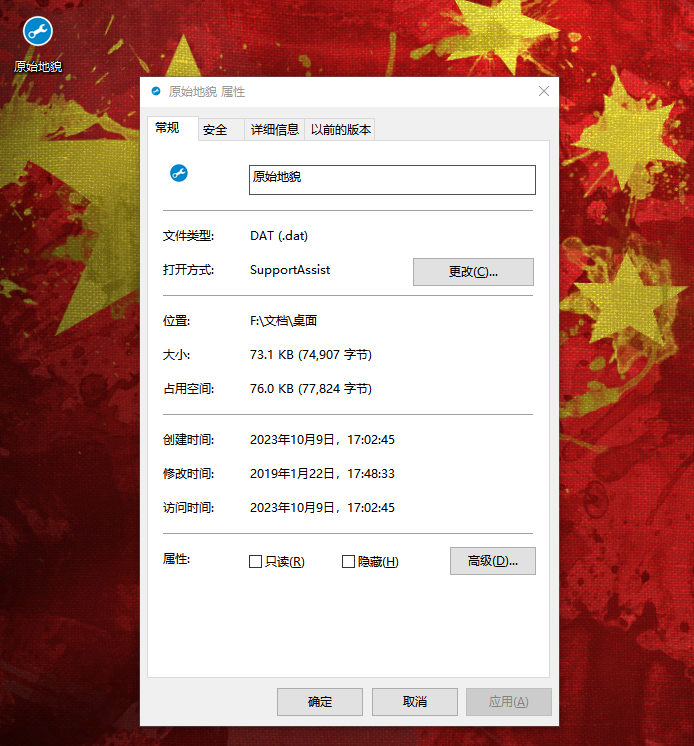

DAT文件指的是部分儀器測量的數據文件轉換成為CASS格式數據。得到DAT文件的方式也很多,如果測繪單位資料齊全的話甲方會直接提供該項目原始地貌的DAT文件,具體樣式如下。
上面這種情況是甲方會直接提供DAT文件,還有兩種情況需要自己將提供的資料轉換為DAT文件,一種是甲方提供了CAD圖紙,上面提供的有地貌的高程點,這時使用快捷鍵命令GETP“查看實體編碼”指令觀察圖上的高程點是否為已處理過的數據,若已處理過圖上會顯示CASS編碼,國際編碼等信息,若無該類信息則為未處理過的高程點。
(圖中的高程點樣式) (處理過的高程點) (未處理過高程點)
因為篇幅原因本次僅介紹處理過的高程點如何變為DAT文件,此時點擊工程應用→高程點生成數據文件→有編碼高程點進行對高程點的提取。
三、進行土方計算
當我們把原始地貌和開挖現狀的高程點全部制作完成后就可以進行計算了,本次僅介紹該軟件三角網土方算量方法中的兩期算量法。
首先通過工具欄中的繪圖處理→展高程點,將高程點布置到軟件中,然后點擊工具欄中的等高線→建立三角網,使高程點變為三角網格式最后通過點擊工具欄中的等高線→三角網存取,將圖中的三角網數據變為.SJW格式的文件。

(導入后的高程點)

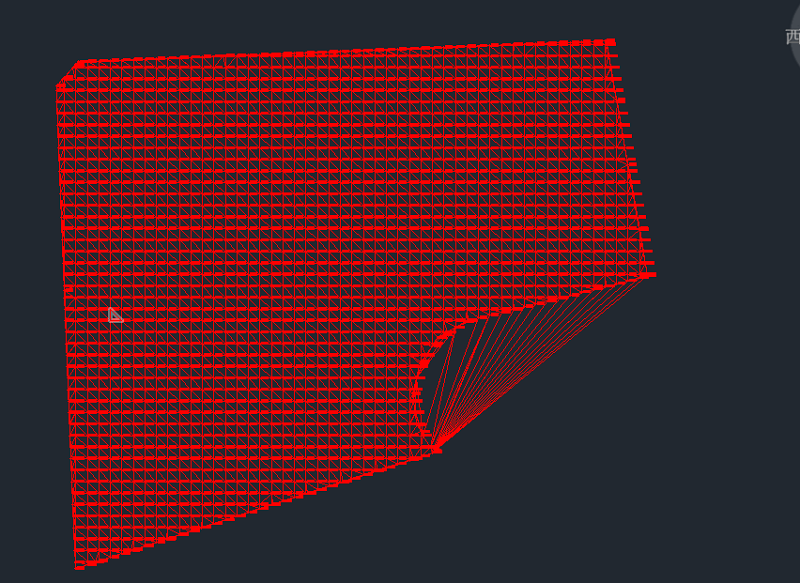

(建立三角網過程)

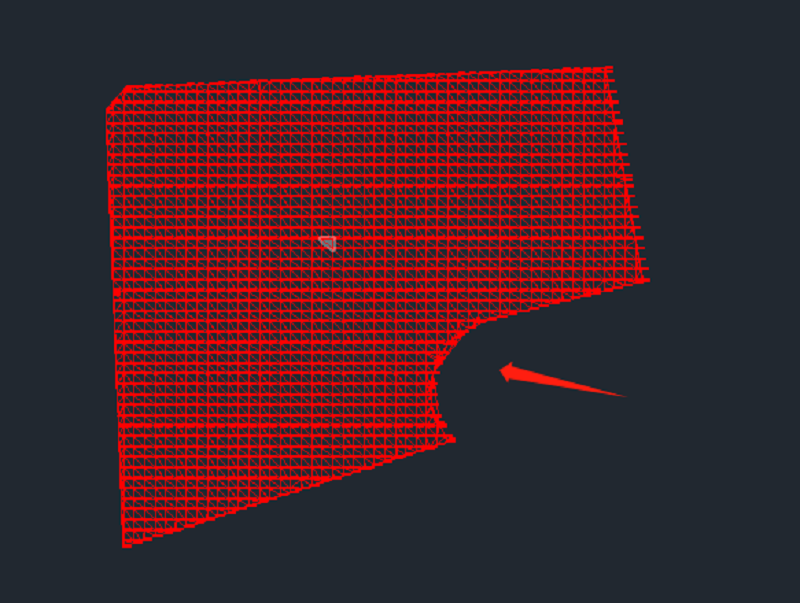

(建立完成后的三角網文件)

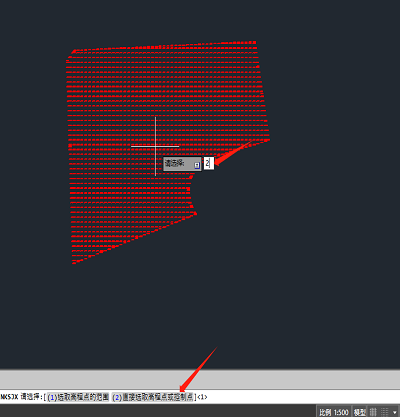

(剔除多余的網格)

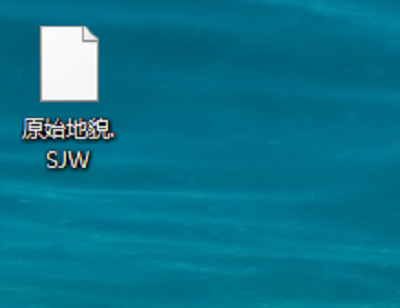

(保存后的三角紋文件)

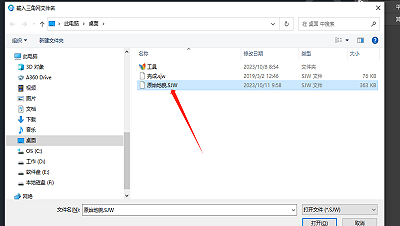

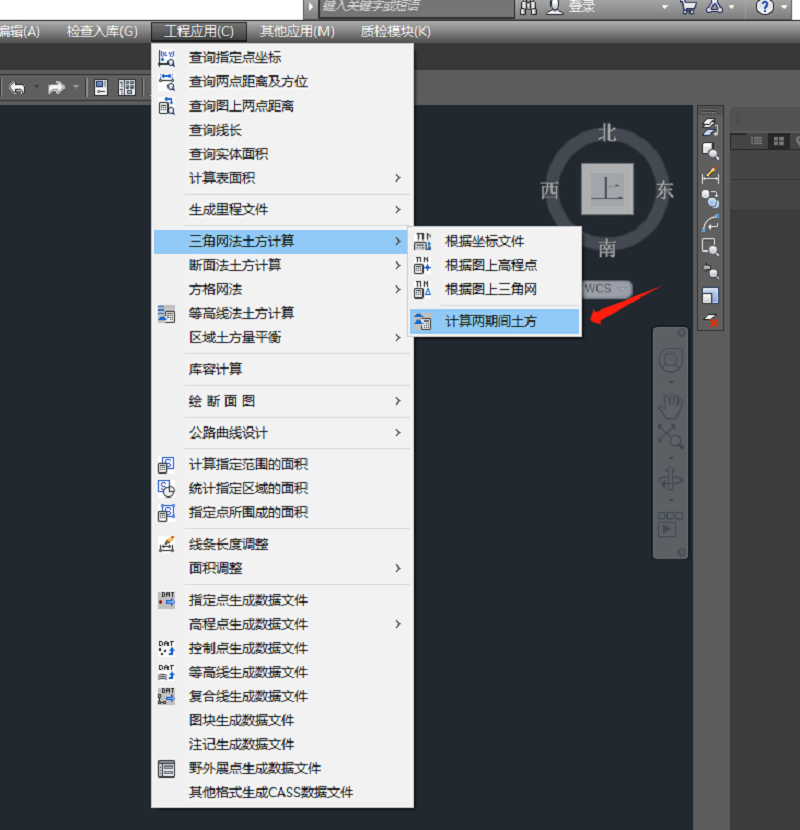

通過上述方法將開挖現狀的高程點也變成如上圖所示的三角網文件,然后點擊工具欄中的工程應用→三角網土方計算方法→計算兩期土方來求取該項目的土方開挖工程量。

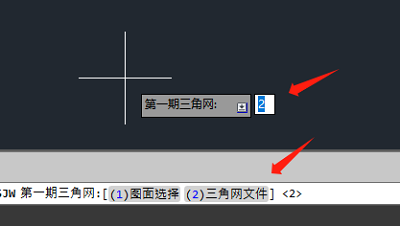

(第二期三角網選擇方式同上)

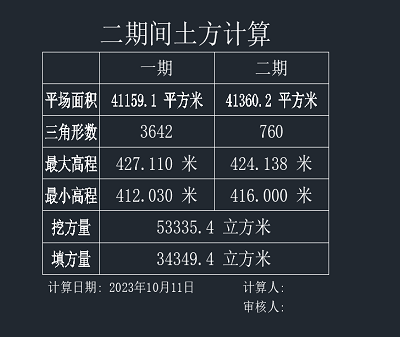

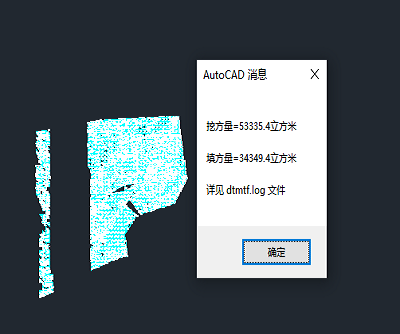

(計算完成后會彈出計算結果,點擊確定后再次點擊左鍵會生成土方計算表)
四、總結
以上就是我對使用完南方CASS軟件后的一個初步的總結,也只是一個初步的應用,也殘留著一些問題供大家思考,例如高程點如果是未處理過的能否提取呢,如果土方開挖只給了原始地貌的高程點并沒有給開挖現狀的高程點能否使用該軟件進行計算呢,土方算量方法除了兩期算量法還有沒有別的快捷方式呢?也歡迎大家下來與我溝通探討,共同進步。
工程四部 李鵬
