關于“土方算量及計價注意事項”培訓
信息發布:希格瑪工程管理咨詢股份有限公司       發布日期:2023-03-21       瀏覽量:893

為豐富與扎實大家的業務能力,工程二部于2023年3月18日下午展開了土方算量及計價注意事項的培訓。樊工針對土方算量軟件等的使用方法與技巧進行了詳細講解,汪經理帶領大家一一梳理了土方計價定額中的易錯點與易漏點。此次培訓工程四部也踴躍參加,在兩位項目經理的講解下,大家展開了激烈的討論,大會議室里充滿了濃濃的學習氛圍與熱情!

首先,樊工就土方算量展開講解。一般情況下,大型土方有方格網算量、不規則三角網法算量(DTM)、等高線法算量、平均斷面法算量等。這幾種方法相比較而言,方格網法最常用,適用于起伏較小、坡度變化平緩的場地;不規則三角網法一般適用于不規則且復雜的地形;而等高線法在地面起伏較大、坡度變化較多時使用較為廣泛;平均斷面法適用于狹長的土方算量,如路基等。此次重點通過市政算量軟件與南方CASS軟件的實操對方格網算量實地進行講解。現就兩種軟件實操對比如下:

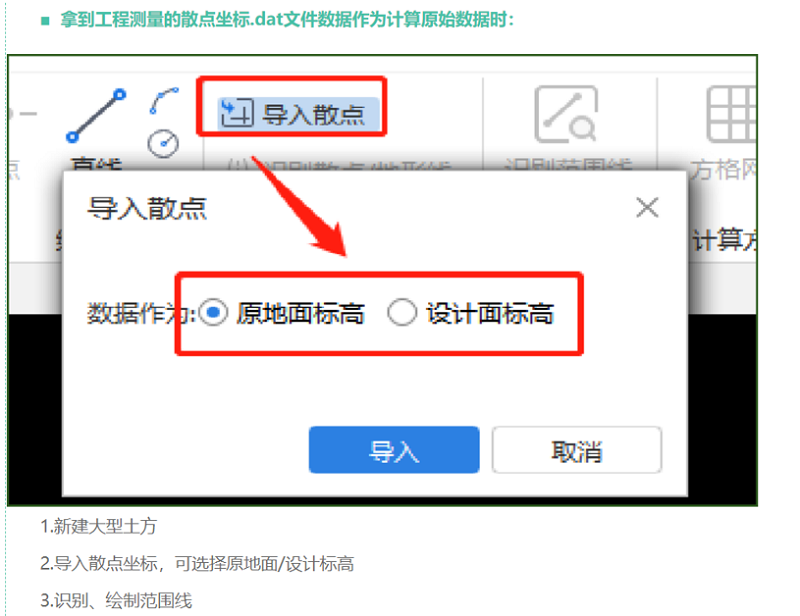

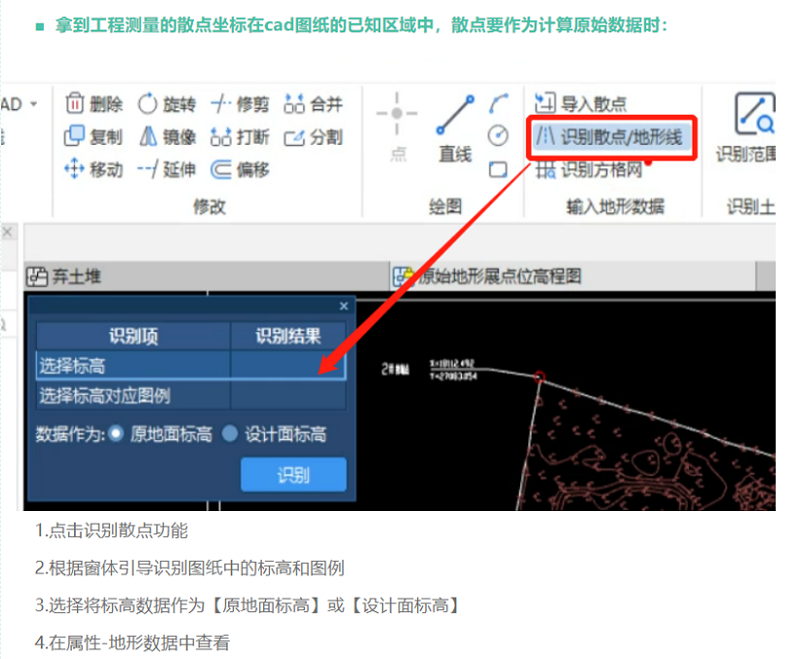

一、市政算量軟件:其僅能實現方格網法,樊老師以涇河創智中心一期圖紙為例進行演示,首先我們將工程測量拿到的散點坐標txt或者dat文件導入,在此需要注意的是要設置圖紙的比例,可以用直線框選我們需要計算的范圍。其次我們通過識別散點將其作為原始數據,再通過識別方格網選擇原地面或設計面標高便可以得到土方挖量與回填量。

在此,樊工提了一個問題引得大家思考,為什么軟件中方格網間距默認為20m呢?實際上方格網間距20m與5m會造成土方量相差較大,而20m的選擇會更貼切現場,也可根據地貌總長度來估算點位間距。

二、南方CASS軟件:其相較于市政算量軟件而言功能更為強大,可實現不規則三角網法等算量方法。其算量步驟如下:(1)文件→打開圖紙→按PL框選范圍→注意:按C閉合;(2)存高程點:工程應用→高程線生成→有編碼高程→存檔;(3)載入存盤的高程點:文件→新建→ACADISO→繪圖處理→展高程→選原始;(4)框選范圍計算土方:再按PL框選范圍→工程應用→方格網計算土方→選邊線→選擇原始數據,再確定設計高程→圖形存盤;(5)顯示:三維靜態顯示→俯視→則可全部顯示。

培訓的后半程由汪老師就土方計價定額中常忽略的點進行講解,主要強調有以下6個方面:

1.人工土方子目是按干土編制,如挖濕土人工乘以系數1.18,而在結算中,濕土是需要相關資料予以支撐;

2.放置時間1.5年以上的堆積土才能按挖方考慮,場內堆放土的二次倒運不可計算挖方;

3.在挖好的基槽、基坑、土方大開挖工作面內做灰土回填夯實工序時,不能再套原土夯實子目,因灰土回填子目已包含原土夯實;

4.在強夯工程中,汪老師以子州項目為例,通過陜西定額與海南定額的對比,陜西定額組價缺點沒有點位,按平米綜合考慮,綜合單價在276元/m2,偏離市場,而海南定額綜合單價在58.84元/m2,較為符合市場價格;

5.外購黃土計入需謹慎,施工方或建設單位可協調將其他項目外運不用的土調至本項目,因外運費用價格高,拉至就近工地可節約費用,因此外購黃土無需計費用;

6.為避免結算引歧義,挖基礎土方最好以挖土方列項。

此次培訓可謂是干貨滿滿,從土方算量到計價的講解進一步梳理與扎實了大家的知識點,是一次很好的充電續航機會,為今后的工作奠定了更穩扎的基礎!

工程二部  孫婷玉
